一、进度情况
截至6月25日,各主要分部分项完成情况如下:主线桥桩192根已经全部完成,主线承台46个已经全部完成,墩柱46个已全部完成;主线箱梁12联已经完成9联,另外未完成的右幅第一联已经完成底腹板钢筋绑扎,并开始内模安装,主线左、右幅第二联的过路门洞及支架均已完成,底模铺设完成,开始上底板钢筋。
排水工程方面:雨水箱涵540m已经全部完成,电力隧道934.5m已经完成664.5m。
道路工程方面:公路公司已经开始进场相关人员和设备,施尧路以西的路面铣刨工作已经开始进行,路基土方已经完成25%。
二、现场施工情况如下
1、桥台台背填土已完成80%,主线左幅第一联开始安装内模及穿钢绞线。
2、主线左幅第二联开始底腹板钢筋绑扎,主线右幅第二联支架搭设完成。
3、主线防撞墙累计完成浇筑604米,设计长度3002米。

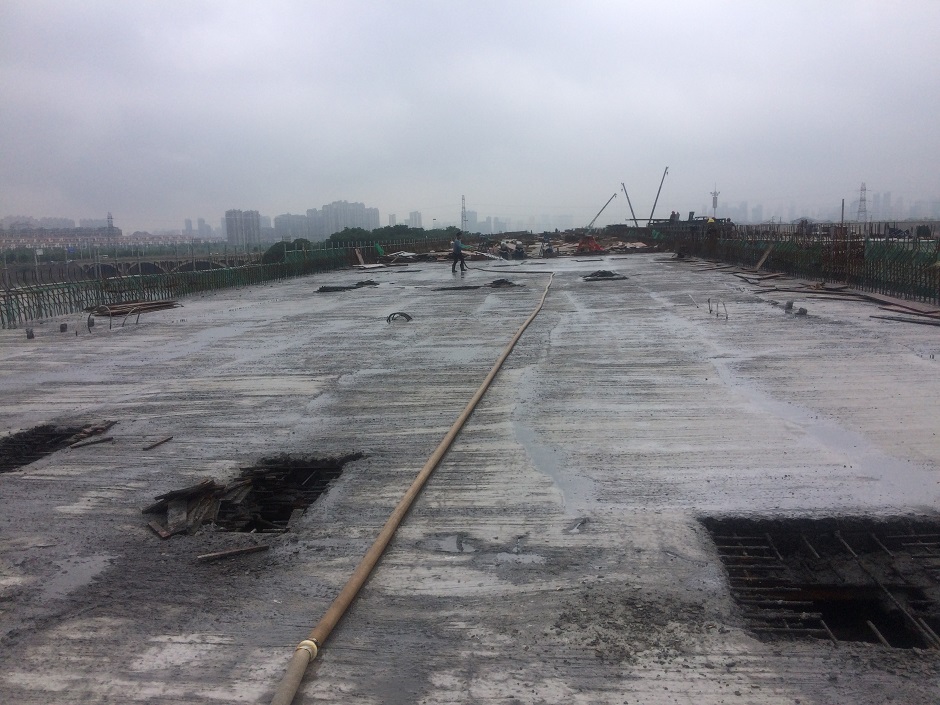

4、主线右幅第四联已经完成张拉,开始压浆;右幅第五联于上周完成顶板浇筑,开始养护。
5、因施尧路方向频频有大货车通过,第二联门洞已经被撞5、6次,项目部人员安排轮班通宵看守,确保门洞安全,经过连续6天的奋战,已经取得非常好的效果,超高大货车数量明显减少。为确保安全,昨日已进场铣刨机械,对门洞地面标高进行降低。
3月以来,昌南大道项目部持续加大了机械、人员设备的投入,支架累计进场5联,施工人员投入200余人,但在接下来的7月任务仍然较重,预计还有3联箱梁要施工,安全、质量、进度等各方面要同时兼顾,尤其第二联门洞交通压力非常大。希望昌南大道项目部在同事们的共同努力下,能抗住压力,打好漂亮的一仗。
